Renovatie RWZI Oijen lag tijdelijk stil, maar de oplevering is in zicht!
De rioolwaterzuiveringsinstallatie in Oijen was na bijna 50 jaar toe aan renovatie. Gijs van Kessel begon begin 2019 als uitvoerder bij GW Leidingtechniek BV aan dit megaproject. Door een verandering in het stikstofbeleid lag het project 8 maanden stil. Een enorme tegenslag die hoge kosten met zich meebracht. Inmiddels is het project herstart en zet Gijs en zijn team alles op alles om het eind dit jaar succesvol op te leveren.
Dagelijks stroomt het afvalwater van 300.000 inwoners en bedrijven uit Oss en omgeving door de rioolwaterzuiveringsinstallatie (RWZI) in Oijen. Het water wordt schoongemaakt met bacteriën en stroomt daarna via de Teefelse Wetering de Maas in. Voor Gijs beloofde de renovatie een mooie uitdaging te worden. ‘Het is het grootste project dat ik tot nu toe voor GW Leidingtechniek BV heb gedaan. We werken hier niet alleen met waterleidingen, maar ook luchtleidingen en diverse kabels. De leidingen variëren in grootte, van 50 mm tot 1200 mm in doorsnee. Een enorm veelzijdig project!’
De rol van uitvoerder
Als uitvoerder is Gijs verantwoordelijk voor de dagelijkse gang van zaken. ‘Samen met het projectteam zorg ik voor de juiste tekeningen, de inkoop en het bestellen van materialen en het inhuren van onderaannemers voor diverse grondwerkzaamheden.’ Hij was al vroeg bij het project betrokken. ‘Voordat het project van start ging, liep ik mee met het ontwerpteam om alle ins en outs te leren kennen en de ploegen optimaal te kunnen aansturen.’
Stillegging door stikstofbeleid
Na een paar maanden werd het project stilgelegd. De provincie gaf de noodzakelijke omgevingsvergunning niet af. Gijs: ‘Het project werd in 2021 aanbesteed, toen golden er bepaalde stikstofnormen waar we rekening mee hielden. Maar toen het project in uitvoering ging, werden de spelregels ineens aangepast.’ Projecten die ook maar een minimale hoeveelheid stikstof uitstoten in Natura 2000‐gebieden werden volledig stilgelegd. Het leidde tot veel ophef, zoals dit artikel met de kop: ‘Waterschap voor 3,5 miljoen het schip in na gesteggel over halve ganzenkeutel aan stikstof’.
Doorgaan ondanks tegenslagen

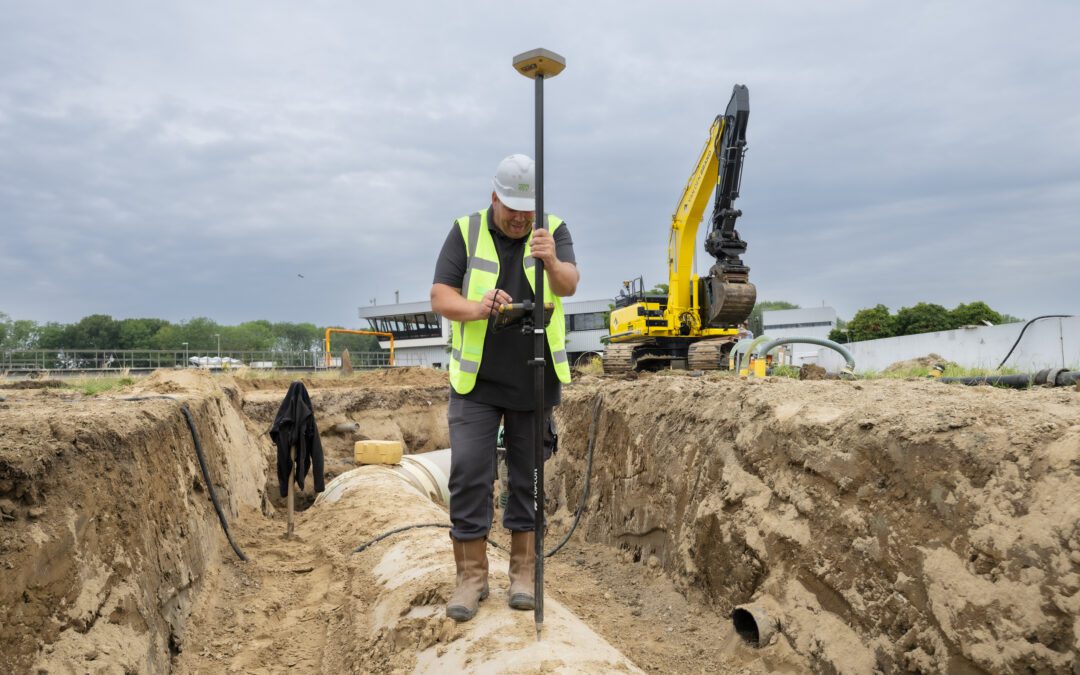

Ondertussen deed het team wat mogelijk was. In de tijd dat de vergunning er nog niet was, verving GW Leidingtechniek BV alvast een aantal leidingen onder beheer en onderhoud. Gijs legt uit: ‘We deden alle werkzaamheden die wel mogelijk waren zonder de omgevingsvergunning.’ Eind 2023 werd de omgevingsvergunning alsnog verleend. Het team wilde direct aan de slag, maar liep tegen nieuwe uitdagingen aan. ‘We werken met verschillende partners, ieder met hun eigen taken en expertise. Door de stillegging had iedereen vertraging opgelopen en moesten we de planning opnieuw op elkaar afstemmen. Het is een groot terrein, maar in de praktijk bouwen we met veel mensen op een postzegel.’
Lessen uit het project
De tegenslagen lieten Gijs niet onberoerd. ‘Een zuivering verbouwen is een van de mooiste klussen voor een leidingspecialist. Maar de stillegging had een grote impact op de bouw, financiën en samenwerking. Ik heb geprobeerd onze mensen op de bouw hiervan af te schermen. We kunnen ons alleen richten op wat binnen onze controle ligt.’
Zijn belangrijkste les uit dit project? ‘Altijd proefsleuven maken en zoveel mogelijk zaken vooraf uitsluiten. We krijgen vaak een ontwerp aangeleverd, maar zonder proefsleuven weet je niet precies hoe de leidingen werkelijk liggen en van welke materialen ze zijn gemaakt. Dat kan leiden tot extra kosten en werk. Een stillegging is nooit fijn, maar een goede voorbereiding is het halve werk. Zeker in mijn vak!’
Oplevering in zicht
Als alles volgens plan verloopt, is de renovatie van de rioolwaterzuiveringsinstallatie eind 2025 / begin 2026 voltooid, uiteraard volgens de vertrouwde kwaliteit van GW Leidingtechniek BV. ‘Ook al is het project vertraagd, wij leveren geen werk onder de norm. Ik heb een hekel aan zesjes, dat had ik vroeger op school al. Dit project wordt voor 100% afgerond. Daar kun je van op aan!’
